L’incinérateur existant sera remplacé par une unité de valorisation énergétique qui traitera par incinération une quantité annuelle de 350 000 tonnes d’ordures ménagères.

Une mise en service en septembre 2026

La construction de la nouvelle unité de valorisation énergétique a été autorisée fin 2018, permettant le démarrage des travaux. Pendant le chantier, l’usine actuelle continuera à fonctionner afin de garantir aux habitants la fourniture constante d’énergie récupérée à partir des déchets de 1,4 million de personnes de l’agglomération parisienne.

L’unité de valorisation énergétique sera mise en service en 2026, après que le Syctom se soit assuré que toute les conditions sanitaires, environementales et techniques soient garanties.

Elle traitera par incinération une quantité annuelle de 350 000 tonnes d’ordures ménagères résiduelles, soit 50% de moins que l’installation actuelle. L’usine existante sera alors arrêtée puis déconstruite.

Un mieux-disant environnemental et une meilleure intégration urbaine

La nouvelle installation présentera un mieux-disant environnemental par rapport à l’usine actuelle, à tous les niveaux : odeurs maîtrisées, bruit atténué, rejets atmosphériques réduits, neutralisation renforcée des polluants, circulation diminuée…

L’usine sera recouverte d’un calepinage en acier inoxydable qui reflètera les couleurs changeantes de son environnement. Élégante, l’architecture contemporaine de la nouvelle unité de valorisation énergétique mettra en valeur l’identité industrielle du site, tout en l’insérant dans son environnement urbain en mutation. Une place importante sera accordée à la végétalisation afin de favoriser le développement de la biodiversité urbaine.

Site internet dédié au projet

Une mise en service industrielle décalée au plus tard au 30 septembre 2026.

Le décalage de la mise en service industrielle (MSI) s’explique pour plusieurs raisons :

  • Diverses problématiques et incidents de chantier dont certains récemment durant les essais qui ont engendré une pause de plusieurs mois. Ce chantier est un chantier très complexe du fait du besoin de maintenir l’ancienne usine en exploitation durant les travaux (poursuite de la mission de service public) ce qui a très fortement contraint la superficie pour la construction. Il s’agit d’une contrainte majeure pour la construction et la conception de la future usine qui peut expliquer certaines difficultés et donc certains retards ;
  • La MSI interviendra lorsque le Syctom considérera que les conditions techniques et de sécurité seront réunies pour un fonctionnement optimal de la nouvelle installation ;
  • Permettre la continuité du service public en tenant compte du calendrier encore non déterminé à ce jour des futures instances du Syctom en lien avec les élections municipales.

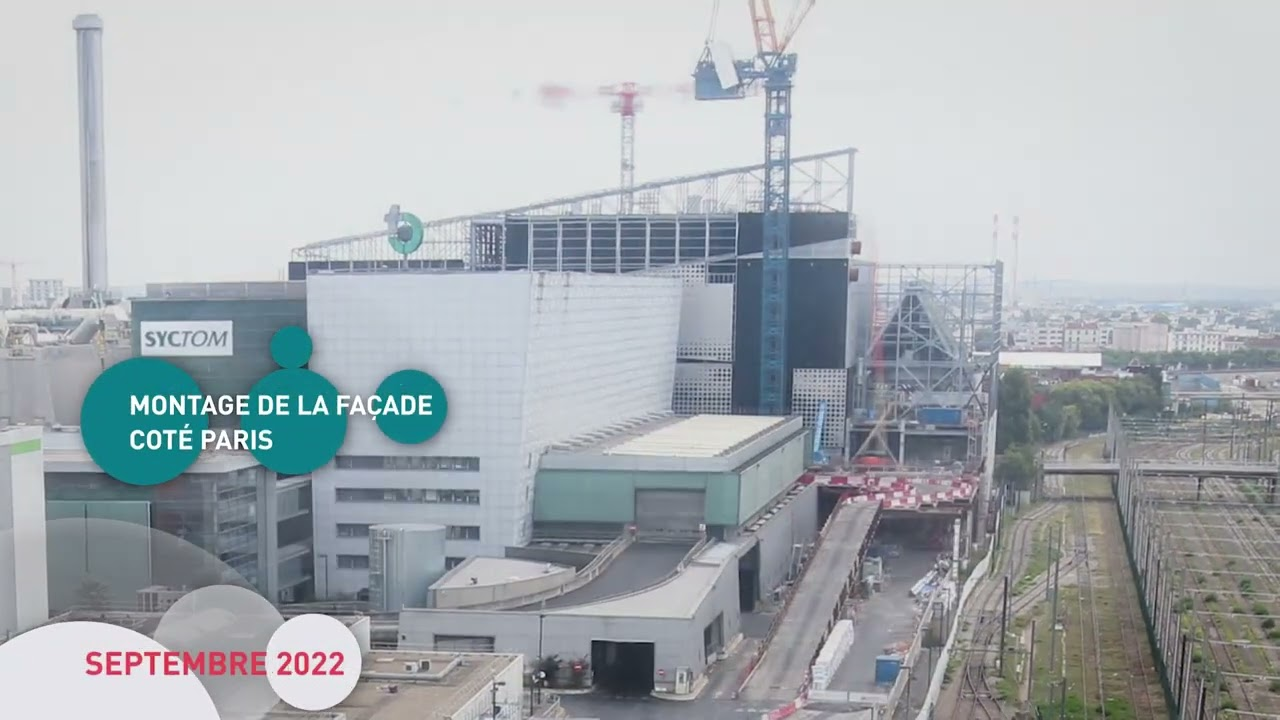

En images

  • 350 000 t/an

    capacité d’exploitation de l’UVE (-50% par rapport à l’usine actuelle)

  • 1,4 million

    d'habitants vivent dans le bassin versant du centre d’Ivry-Paris XIII

  • 99,7%

    diminution des prélèvements d’eau en Seine par rapport à l’usine actuelle

Calendrier du projet

2015

  • 2 février : signature du marché de conception, construction et exploitation

2016

  • Février-juillet : 3ème phase de concertation
  • 19 février : arrêté préfectoral qualifiant le projet d’intérêt général (PIG)
  • 31 août : décision de la Commission nationale du débat public (CNDP) favorable à la poursuite du projet, sans nécessité de procéder à un nouveau débat public.

2017

  • 26 janvier : approbation des adaptations du projet par le comité syndical, décision de déposer les poursuivre les études
  • Instruction des demandes de permis de construire et d’autorisation d’exploiter de l’unité de valorisation énergétique par les services de l’Etat
  • Juin-juillet : enquête publique sur le projet de mise en compatibilité avec le projet déclaré d’intérêt général par le Préfet du Val-de-Marne
  • Poursuite des échanges avec le territoire au travers du Comité de suivi, conformément aux recommandations de la CNDP

2018

  • Poursuite des échanges avec le Comité de suivi
  • Mai-juin :  enquête publique sur les demandes de permis de construire et d’autorisation d’exploiter l’unité de valorisation énergétique
  • 28 septembre : obtention du permis de construire la future UVE valant également permis de déconstruire l’UIOM
  • 23 novembre : autorisation d'exploiter la future UVE
  • Démarrage des travaux de la nouvelle unité de valorisation énergétique, à côté de l’usine actuelle

2024

  •  Essais à froid

2025

  • Essais à chaud

2026

  • Mise en service industrielle et exploitation
